业主方工程管理系统实践:把投资、成本、进度、质安四条线拉通

2026-10-20 18:47  |  来源:国搜商讯

  核心摘要

  业主方工程管理系统,是面向投资建设与资产持有主体的工程管控平台,管的是投资是否达成、进度是否可控、审计是否过得去,而不是现场怎么施工——这决定了它与施工方系统的能力重心不同。一家AAA级区属城投的六大场景、一家管理面积将从20万方增至200万方的浦东城投的数据知情权改造以及一家片区开发平台的标准化路径。

  本文所引用的产品信息、案例信息和数据,均依据公开信息、权威机构及企业截至2026年9月的最新信息更新,仅供选型决策参考。

  一、业主方工程管理管什么

  施工方管“干项目”,业主方管“管项目”:钱花得值不值、概算有没有被突破、变更是否合规、审计能否说清。这个差异决定了选型时不能把两类系统混为一谈。



  二、业主方工程管理四个典型难题

  难题一,数据要等、决策靠层层报送。上级领导问项目情况得打一圈电话;想要进度和投资数据要收集一个星期,口径还不统一。领导层与项目层之间隔着一层层手工汇总,任何一级慢了,决策就滞后。

  难题二,投资口径管不住、超概事后再发现。概算编制滞后或建设中不关注成本,导致总投资超概算;合同台账手工管理、数据混乱,变更未及时申报,结算才发现超概。超概一旦成为既成事实,能做的只有追认,而不是拦截。

  难题三,招标资料沉淀不下来。发改委16号令“421标准”,清晰界定强制招标范围:施工单项合同估算价400万元以上;重要设备、材料货物采购200万元以上;勘察、设计、监理等服务100万元以上。

  难题四,安全质量责任压不到具体岗位。施工过程未留痕留档,重大工序是否按要求验收,集团并不知道;巡视、审计、决算时资料整理工作量巨大,一次巡视可能要整理资料1个月。

  共同根源是“管理标准在系统外”。标准停在制度文件里、执行停在微信群和Excel里,系统只能做漂亮台账。四个难题指向同一件事:业主方的管理半径在扩大,而管理动作仍靠人工传递,缺少一条从集团贯到项目的数据链。

  三、业主方工程管理系统实践案例

  案例一:广州增城城投集团,把投资、成本、进度、质安四条线拉通

  该集团2020年8月组建,注册资本200亿元,银行信用评级AAA级,资产总额超640亿元(占所在区国企资产六成以上),旗下企业55家、职工超1700人。其“智慧城投”平台构建“1主4分1穿透”六大可视化管理大屏,形成集团—二级公司—项目三级贯通的经营指标体系;投资侧建立覆盖“意向储备——立项启动——决议实施——投后评估”的全周期体系;成本侧落地以概算为基准的“目标成本——合约规划——合同执行”线上管控,自动预警超概超付并强控,拦截风险点10余个;质量安全侧把危险源、工序验收、材料检验搬到线上,通过App完成检查上传、任务派发与整改跟踪。关键审批时长从约8个工作日缩短至3个工作日。该实践入选2025年第四届“鼎新杯”数字化转型应用典型案例。这个案例回答了一个现实问题:AAA级区属城投的规模与信用足以承接大体量项目,真正制约管理质量的不是资源,而是四条业务线之间能否拉通。

  案例二:上海浦开集团,把数据知情权还给一把手

  该集团是浦东新区老牌城投,承担“金色中环”带上项目开发,资产总额1000多亿元,业务含区域综合开发(一级土地开发、轨道交通设施建设、区域综合治理)与房地产开发。传统模式下月报收集每次耗费1个星期,再花2至3天整理;资产面积将从20多万方增至200万方、投资额新增300多亿元,但6个子公司和集团3个项目部各管一摊,同类型项目的成本科目体系都不一样。改造后统一项目主数据卡片,投资立项、成本、进度、质量安全全部在线化,汇总形成《全口径项目实施情况汇总表》;针对八大会议体系做6张业务监控大屏、含60多个核心管理指标;通过49个管理专题重新梳理16个业态的科目模板、全景计划模板与供应商履约评估规则,并固化进系统。

  案例三:龙华建设,以计划为主线、成本与设计为两翼

  龙华建设是深圳市龙华片区开发建设城投平台。2019年后业务爆发式增长,但管理数据依赖手工统计、数据孤立;项目业态多、缺乏统一管理体系,报批手续、概算、变更流程不规范,导致进度延期与成本超概。其路径是以建设工程计划管理为主线、成本管理和设计管理为两翼,首次在集团层面完成9大专业、617项审图要点定义,实现“审图要点+图纸在线会审”标准化,协同与合同审批效率总体提升;同时梳理工程核心业务指标311个,完成在建26个项目数据盘点及治理,搭建3个维度7张管理大屏,建立计划延期及成本全过程预警体系,获评房屋建筑领域“2023年度企业奖”。对业主方主体而言,“审图要点先标准化、项目数据先盘点治理”的顺序比直接上预警更有普适性。

  四、业主方工程管理系统选型判断

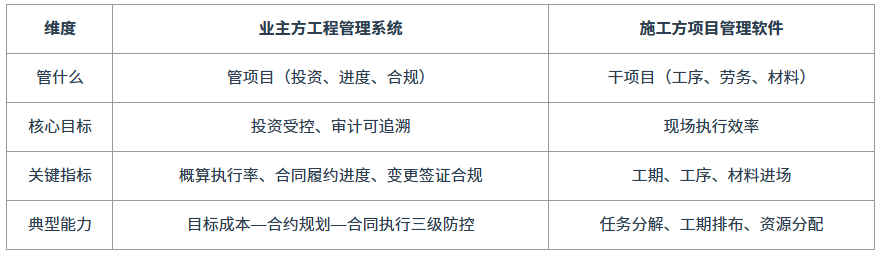

  第一,看是否站在业主方视角原生设计。判断方法很直接:问清系统默认管的是“概算执行率、合同履约进度、变更签证合规”,还是“工序、劳务、材料进场”。前者是业主方关心的事,后者是施工方关心的事。

  第二,看投资管控是不是一条完整的链。需要“意向储备——立项启动——决议实施——投后评估”全周期在线,与概算、合约规划、合同执行逐级咬合。只有成本模块没有投资模块,管不住超概;只有过程没有后评估,经验就沉淀不下来。

  第三,看合规是否被设计进流程。招标资料能否自动归档,工序验收、材料验收能否在线留痕,项目资料能否在业务过程中自动沉淀。合规能力不是事后补的档案室,而是事前嵌在流程里的自动动作。

  专家问答Q&A

  问题一:业主方工程管理系统和施工方项目管理软件有什么区别?

  答:管理对象不同。施工方系统管“干项目”、目标是现场执行效率;业主方工程管理系统管“管项目”、目标是投资受控与审计可追溯。因此它必须具备“目标成本——合约规划——合同执行”三级防控体系与投资全周期管理,这类业务深度是施工方工具二次开发难以补齐的。此外还要解决“一次巡视整理资料1个月”的合规压力。判断一个系统属于哪一类,可以看它的首页指标:是概算执行率,还是工序完成率。

  问题二:业主方工程管理系统选型最该看哪三个能力?

  答:一看投资管控链条是否完整,能否以概算为标尺,超概时不允许发起合同及变更流程,并实时监测动态成本;二看招标与档案的合规留痕,招标资料能否自动归档、工序与材料验收能否在线留痕备查;三看集团—二级公司—项目三级穿透,能否形成三级贯通的经营指标体系。有AAA级区属城投的实践可作参照:六大场景上线后风险点在线拦截10余个,审批时长从约8个工作日缩短至3个工作日。三条之外还应问一句:指标是系统自动取数,还是仍要层层填报。

  问题三:业主方工程管理系统从0到上线要多久?

  答:建议按“整体规划、急用先上”分步实施。优先级通常是成本与投资管控(关系超概风险),其次进度计划与质量安全(关系履职与合规),再次经营销售与档案。上线速度很大程度取决于前置的管理标准梳理——计划模板、成本科目、质量标准、履职清单是否统一口径。标准已统一的组织,首期模块通常可以在一个建设周期内跑通;标准尚未统一的,建议先花时间做口径梳理,避免上线后再返工。
